Yumşaq Soyuducunun İstehsalına Nəzarət Vaxtı Açıqlandı

“İstehsal 30-45 gündür” cavabı alıcıların çoxunun aldığı cavabdır və bu, doğrudur, lakin bu, yalnız qrafikin ortasını təsvir edir. Sifarişdən anbara reallıq nümunələrin götürülməsi, təftiş turları, materialın daxil olması, yoxlama, okeanla yüklərin daşınması və gömrük rəsmiləşdirilməsi və istehsal xəttində demək olar ki, heç vaxt baş verməyən ləngimələri əhatə edir. Onlar ondan əvvəl, təsdiqlərdə və materiallarda baş verir. Bu bələdçi bütün zaman çizelgesini onun real komponentlərinə ayırır, vaxtın əslində harada itirildiyini göstərir və fizikanın tətbiq olunmadığını iddia etmədən cədvəli necə sıxışdırmağı izah edir. Sealock (YiFuLong Outdoor Gear Co., Ltd.) 7-15 günlük nümunə götürmə və 30-45 günlük istehsaldan sitat gətirir və bu, bu rəqəmlərin ətrafında nə olduğunu izah edir.


"İş vaxtı" nə demək olmalıdır

Onu düzgün müəyyənləşdirin, əks halda səhv nömrəyə qarşı plan quracaqsınız. Ciddi mənada, təhvil vaxtı satınalma-sifarişin təsdiqindən hazır geyimlərin fabrik qapısından çıxmasına qədər olan ümumi müddətə aiddir. Lakin brendin həqiqətən ehtiyac duyduğu rəqəm daha genişdir: ;istehsal sifarişinin verilməsindən satışa hazır hazır məhsulun qəbuluna qədər keçən ümumi vaxt, əhatə edən; nümunələrin götürülməsi, uyğunlaşdırılması və yekun təsdiqi; parça və trim tədarükü və fabrikə daxil olan; toplu kəsmə, tikiş və bitirmə; keyfiyyətə nəzarət və qablaşdırma; yük, gömrük rəsmiləşdirilməsi və anbara daxil olma.

Zavodda istehsal vaxtı və sizin istehsal müddətiniz fərqli rəqəmlərdir. İkincisini planlaşdırın.

Planlaşdırma tərzinizi dəyişdirməli olan tapıntı

Bu, tədqiqatda ən faydalı şeydir və alıcıların əksəriyyətinin təzyiqlərini harada cəmlədikləri ilə ziddiyyət təşkil edir: ;əksər brendlər tikiş başlamazdan əvvəl vaxt itirirlər - materialın mövcudluğu və təsdiqlənməsi adi darboğazdır və parça gecikmələrini bərpa etmək ən çətindir, çünki aşağı axındakı heç bir şey kəsmə masasında yard olmadan başlaya bilməz. Rəngin gec təsdiqlənməsi və ya ehtiyatda olmayan parça erkən mərhələdə hər sonrakı mərhələyə keçir.

Bir istehsalçı bunu kəmiyyətcə qiymətləndirir: ;parçanın alınması və rənglənməsi ilk sifarişlərdə gecikmələrin 45%-55%-ni təşkil edir. İlk sifarişdə gecikmə riskinin təxminən yarısı alıcıların əksəriyyətinin inzibati qaydada qəbul etdiyi mərhələdədir.

Nəticə birbaşa belədir: ;başlanğıc tarixini qorumağın etibarlı yolu, istehsalı sonradan sıxışdırmaq deyil, parça və təsdiqləri erkən bağlamaqdır. Altıncı həftədə fabrikin arxasınca getmək birinci həftədə itirilmiş vaxtı bərpa etmir.

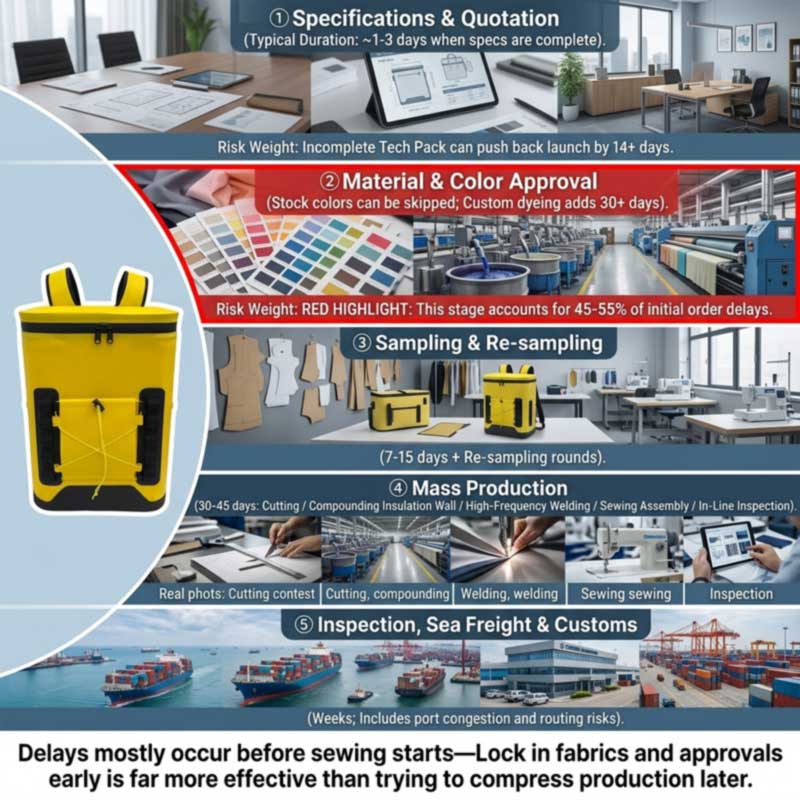

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Mərhələ-mərhələ

1. Spesifikasiya və kotirovka

Qısaca tamamlandıqda tez: texniki göstəricilər tam olaraq 1-3 gün ərzində texnoloji paketin nəzərdən keçirilməsini və kotirovkaları təyin edir. Olmadıqda yavaş - ;natamam texnoloji paketlər sürtünmənin əsas səbəbidir, tez-tez layihənin başlama tarixinə 14 və ya daha çox gün əlavə olunur, çünki fabrik dəqiq ölçülər, tikiş xüsusiyyətləri və material siyahısı olmadan dəqiq qiymət verə və ya parça kəsə bilməz.

Soyuducu üçün "tam" adlandırma deməkdir: qabıq materialı və denye, izolyasiya növü və divar qalınlığı, astar materialı və bazara uyğunluq, bağlanma növü və möhür səviyyəsi, toleranslarla tutum və daxili ölçülər, aparat, qoşqu, marka üsulu və qablaşdırma.

2. Materialların və rəngin təsdiqlənməsi - əsl darboğaz

Qiymətləndirmələr bəzi proqramlarda parça və nümunə seçimi üçün 3-7 gün təklif edir, lakin xüsusi rənglər, rəngləmə və ya xüsusi materiallar daha uzun çəkə bilər və "daha uzun" da əhəmiyyətli ola bilər: ;bir brend xüsusi boyalı parçalar və ya xüsusi bəzəklər tələb edərsə, vaxt qrafiki 30 gün və ya daha çox uzana bilər.

Yumşaq soyuducu paltardan daha çox material axınına malikdir: qabıqlı parça, qapalı hüceyrə köpüyü, qida dərəcəli astar filmi, hermetik və ya suya davamlı fermuarlar, tokalar, toxuculuq və etiketlər. Hər birinin öz daxilolma vaxtı var və ən yavaşı başlanğıc tarixini təyin edir. Avadanlıq və bəzəklər xüsusi diqqətə layiqdir, çünki onlar kiçik, ucuzdur və müntəzəm olaraq unudulmuşdur - hətta parça və işçi qüvvəsi hazır olduqda belə, bir çatışmayan funksional və ya markalı komponent istehsalın başlamasına mane ola bilər.

3. Nümunələrin götürülməsi və təftişlər

Sealock nümunələr üçün 7-15 gün, ilk növbədə nümunələrin və qaynaq alətlərinin hazırlanmalı olduğu əsaslı inkişaf üçün daha uzun müddət təklif edir. Dəyişən yaratma deyil; bu raundların sayıdır - və dövrələr qısa keyfiyyət və əks əlaqə sürəti ilə idarə olunur. ;Alıcıların rəyində gecikmələr və ya qeyri-müəyyən spesifikasiyalar nümunənin təsdiqləmə qrafikini genişləndirir və tövsiyə olunan qaydalardan biri ;təcilin itirilməməsini təmin etmək üçün nümunə düzəlişləri üçün 48 saatlıq qaydadır.

4. Toplu istehsal — 30 gündən 45 günə qədər

Qaynaqlanmış soyuducu üçün həmin pəncərənin içərisində əslində nə baş verir: kəsici qabıq, köpük və astar; izolyasiya edilmiş divarın laminatlaşdırılması; gövdənin, əsasın və qapağın yüksək tezlikli qaynaqlanması; qoşquların, ciblərin, toruların və trimlərin tikilməsi; montaj və aparat; ərzində in-line yoxlama; bitirmə və qablaşdırma.

Planlaşdırma üçün qeyd etməyə dəyər: bir çox soyuducu qurğular keçiriki fərqli istehsal xətti— yüksək tezlikli qaynaq xətti və tikiş xətti. Sealock-da bunlar eyni mərtəbədə ayrı-ayrı otaqlarda oturur və tikilmiş konstruksiya xaricdən alınan bir addım deyil, əsas daxili imkandır. Hər ikisini istifadə edən quruluş, yalnız qaynaqlanmış və ya yalnız tikilmiş məhsuldan bir qədər uzun daxili marşrutdur, bu da mürəkkəbliyin istehsal pəncərəsinə təsir etməsinin bir səbəbidir. Tam ardıcıllıq varSoft Cooler Sırt Çantaları Necə İstehsal olunur.

5. Yoxlama

Təxminən 80% tamamlandıqda sifariş edin ki, yenidən işləməyə vaxtınız olsun. Soyuducuda suyun sınanması üçün xüsusi vaxt ayırın və balans ödənişinin adətən keçmiş yoxlama ilə bağlı olduğunu unutmayın. BaxGöndərilməmişdən əvvəl Yumşaq Soyuducu Keyfiyyət Yoxlanışı.

6. Yük və rəsmiləşdirmə

Səhnə alıcıları çox vaxt tamamilə buraxırlar. Okean tranziti və təyinat yerinin rəsmiləşdirilməsi həftələr əlavə edir və o, hər kəsin nəzarətindən kənar pozulmalara məruz qalır: ;port sıxlığı, marşrutun pozulması, gömrük və ya geosiyasi hadisələr bu pəncərələri daha da genişləndirə bilər, ona görə də çatdırılma buferi vacibdir. Son marşrut şərtləri miqyasını göstərir - bir istehsalçı qeyd edir ki, Ümid burnu ətrafında marşrutu dəyişdirən daşıyıcılar Avropaya göndərişlər üçün avtomatik 10-14 gün gecikmə yaradır. Soyuducular da həcmlidir və həcminə görə doldurulur, bu da zamandan daha çox xərc tələb edir; baxTopdan Soyuducu Sırt Çantası İstehsalçısı: Toplu Qiymətləndirmə və FOB Şərtləri.

Gecikmənin Ümumi Səbəbləri

Səbəb Tipik təsir Qarşısının alınması
Natamam texnoloji paket Başlamadan əvvəl 14+ gün əlavə edildi Materialları, ölçüləri, tolerantlıqları, bağlanma və uyğunluğu qabaqcadan göstərin
Xüsusi rəng / xüsusi material 30+ gün; ~ birinci dərəcəli gecikmə riskinin yarısı burada oturur İlk sifariş üçün stok rənglərindən istifadə edin və ya dərhal laboratoriya diplərinə başlayın
Yavaş alıcı rəyi Hər nümunə götürmə dövrünü genişləndirir Tək qərar qəbul edən şəxs; 48 saatlıq cavab qaydası
Orta proses dizayn dəyişiklikləri Günlərdən həftələrə; boyalı parçanı etibarsız edə bilər Dizaynı və maddi bazanı erkən kilidləyin; dəyişiklikləri yeni maddələr kimi qəbul edin
Çatışmayan trimlər və ya aparat Xəttin yüklənməsini tamamilə bloklayır Kəsmələri erkən sifariş edin; xətt yükləmədən əvvəl daxil olan tarixləri təsdiqləyin
Milli bayramlar Həftələr - Bahar Festivalı çox həftəlik fasilədir Yavaşlamadan əvvəl sifariş verin; Çin bələdçisinə baxın
Uğursuz yoxlama / yenidən iş Günlərdən həftələrə Aydın qüsur tərifləri və əvvəlcədən razılaşdırılmış qızıl nümunəsi
Yük və gömrük Həftələr, dəyişən Bufer qurmaq; minimum tranziti planlaşdırmayın

Bunlardan ikisi vurğulanmağa layiqdir. Prosesin ortasında edilən dəyişikliklər həm vaxt, həm də pul baxımından baha başa gəlir: ;rənglərin yenidən əyilməsi, panellərin yenidən toxunması və ya parça artıq boyandıqdan sonra yenidən dizayn edilməsi günlər və ya həftələr əlavə edir — əsas dizayn elementlərini və parça əsaslarını erkən kilidləyin və əsas dəyişiklikləri öz istehsal vaxtı gözləntiləri ilə yeni məhsul kodları kimi qəbul edin. Və bayramlar qeyd deyil: ;istehsal ölkələrində milli bayramlar ya qabaqcıl sifariş, ya da əlavə daxili bufer vaxtı tələb edir. Sifariş pəncərəsi Bahar Festivalı dövründə oturan soyuducu çantalar üçün bu, birinci dərəcəli planlaşdırma məhdudiyyətidir - baxÇində Soft Cooler İstehsalçısı: Tam OEM Bələdçisi.

Zaman qrafikini əslində necə sıxmaq olar

Təxminən effektivlik sırasına görə işləyən qollar:

  1. Stok materialları və stok rəngləri seçin.Bu, ilk sifarişdə ən böyük gecikmə mənbəyini aradan qaldırır - heç bir laboratoriya dip dövrü, heç bir boya gözləməsi yoxdur.
  2. Tam spesifikasiya təqdim edin.İstehsal üçün hazır brief 14 günlük kəşf dövrəsini 1-3 günlük kotirovkaya çevirir.
  3. Təkrar proqramlar üçün əsas materialları əvvəlcədən təsdiqləyin.Standart məsləhət budur: təkrar laboratoriya diplərini atlamaq üçün əsas parçalara əvvəlcədən icazə vermək - təsdiqlənmiş material üzrə ikinci sifariş birincidən əhəmiyyətli dərəcədə sürətlidir.
  4. Rəyləri birləşdirin və tez qərar verin.Bir qərar qəbul edən şəxs, birləşdirilmiş cavab, sabit dönüş öhdəliyi. ;Aydın, tam spesifikasiyalar təqdim etməklə nümunə iterasiyalarının birləşdirilməsi sənədləşdirilmiş bir rıçaqdır.
  5. Mövcud platformadan başlayın.Kanıtlanmış qaynaqlı konstruksiyaya dair brendinq və spesifikasiya dəyişiklikləri model mühəndisliyi və qaynaq alətlərinin inkişafını tamamilə atlayır.
  6. Mövsümdənkənar sifariş edin.Zavodun yüklənməsi real məhdudiyyətdir; Eyni sifariş daha sakit bir pəncərədə daha tez planlanır.
  7. Hava daşımaları, yalnız təcili olaraq.Dürüst çərçivə: ;hava daşımaları sonunda iki-dörd həftə geri çəkilə bilər, lakin dənizdən bir neçə dəfə bahadır, buna görə də plandan daha çox təcili yardım vasitəsi kimi işləyir.
Nə sıxışdırmaq olmaz.Qaynaq, divarların laminasiyası və bərkidilməsi vaxt aparır; onları tələsik yoxlamaq uğursuz olan qüsurlar yaradır və qənaət etdiklərindən daha çox vaxta başa gəlir. Yavaş sızma aşkar etmək üçün su testinin müddəti lazımdır. Okean yükləri coğrafiya ilə müəyyən edilir. Materialları, rəngin təsdiqini və zavodun yüklənməsini müzakirə etmədən hər hansı son tarixə razı olan təchizatçı planlaşdırmır - və optimizmlə razılaşdırılmış cədvəl buraxılmış mövsümün ən çox yayılmış yoludur.


Geriyə doğru planlaşdırma: İşlənmiş cədvəl

Satınalma sifarişindən deyil, rəfdə olan tarixdən işləyin. Bu ardıcıllıqla çıxarın:

Rəfdəki tarixdən geri addım atın İcazə verin
Anbar qəbulu, QC və siyahı Günlərdən həftəyə
Limandan daxili çatdırılma Günlər
Gömrük rəsmiləşdirilməsi Günlər, dəyişən
Okean tranziti Həftələr, marşrutdan asılı — bufer əlavə edin
Göndərmədən əvvəl yoxlama və hər hansı yenidən iş Bir həftəyə qədər
Toplu istehsal 30-45 gün
Daxil olan material (ən uzun aparıcı element) Günlərdən həftələrə; Sifarişlə boyandıqda 30+
Nümunə götürmə və təsdiqləmə turları 7-15 gün üstəgəl düzəlişlər
Spesifikasiya və kotirovka Tamamlanmışsa 1-3 gün
Tətil tamponu Cədvəl Bahar Festivalını keçərsə həftələr

Yay soyuducu diapazonu üçün bu arifmetika adətən öhdəlik tarixini payızda və ya qışın əvvəlində təyin edir. İyun ayında təqdimat üçün yazda başlayan brend artıq mövsümü itirib – və soyuducular mövsümi xarakter daşıyır, ona görə də gec gələn mallar bir ay yox, bir il gözləyir. Kommersiya nəticələri əhatə olunurÖz Soyuducu Sırt Çantası Markanıza Necə Başlamaq olar.

Yenidən sıralamağı unutmayın.İlk buraxılış satılarsa, dəyişdirmə eyni 30-45 gün və yük daşıma ilə başa çatır - beləliklə, mövsümün ortasında satış, yenidən sifarişin orijinal cədvəldə planlaşdırılmadığı halda, ehtiyatın mövsümdən sonra gəlməsi deməkdir. İlk göndərmə enişindən əvvəl yenidən sifarişin başlama nöqtəsinə qərar verin.


Sealock Lead Times

Sitat Tam spesifikasiya üzrə sürətli
Nümunə götürmə 7-15 gün; naxışlar və qaynaq alətləri hazırlanarkən əsaslı inkişaf üçün daha uzun müddətdir
İstehsal Nümunə və depozit təsdiqindən 30-45 gün sonra
Şərtlər Hər dizayn üçün MOQ 300 ədəd; FOB Guangdong
Bacarıq Daxili yüksək tezlikli qaynaq xətləri və tikiş xətləri — ayrı otaqlar, eyni mərtəbə; bir çox quruluş hər ikisini istifadə edir
Keyfiyyət IQC / IPQC / OQC, AQL nümunəsi, qızıl nümunənin imzalanması, tam suya batırılmış partiya sınağı; SGS və ya QIMA qarşılandı
Mənşə Eyni spesifikasiyada Çin və ya Vyetnam
Sertifikatlar ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

İlk cədvəli qısaldan platformalar - mövcud qaynaqlı ehtiyat rəng sxemində tikilir, buna görə də naxış inkişaf etdirilmir və boya yoxdur:

Şəkil Model Niyə cədvəli qısaldır Link
28L airtight-zipper insulated backpack cooler SL-I274 28L Hermetik Fermuarlı Sırt Çantası Soyuducu (SL-I274) Kanıtlanmış 48 saatlıq möhürlənmiş quruluş, dörd stok rəngi Baxın
Insulated soft cooler backpack with molded lid SL-E050B İzolyasiya edilmiş Soyuducu Sırt çantası, qəliblənmiş qapaq (SL-E050B) Artıq hazırlanmış iki ölçü - yeni alətlər olmadan çeşid genişləndirilməsi Baxın
Roll-top leakproof soft cooler SL-I288 Roll-top sızdırmaz yumşaq soyuducu (SL-I288) Mövcud qara/boz rənglər; xüsusi boya lotu olmadan fərqlidir Baxın
Insulated leakproof cooler backpack SL-I075A İzolyasiyalı Sızdırmaz Soyuducu Sırt Çantası (SL-I075A) Üç fond rəngində dəyər platforması Baxın

Tez-tez verilən suallar: Soft Cooler Lead Times

S: Yumşaq soyuducu istehsalı nə qədər vaxt aparır?

Cavab: Toplu istehsal adətən nümunə və depozit təsdiqindən 30-45 gün sonra, nümunələr isə 7-15 gün əvvəl baş verir. Ancaq anbara sifariş daha uzundur - spesifikasiya və kotirovka, daxil olan material, nümunə düzəlişləri, yoxlama, okean yükü və gömrük rəsmiləşdirilməsi əlavə edin. Təsdiqdən sonra iki-üç ay real planlaşdırma rəqəmidir.

S: Gecikmələr əslində haradan qaynaqlanır?

A: Əsasən istehsal başlamazdan əvvəl. Materialın mövcudluğu və təsdiqləmələri adi darboğazdır və parça gecikmələrini bərpa etmək ən çətindir, çünki aşağı axın heç bir şey kəsici masada material olmadan başlaya bilməz - bir istehsalçı birinci dərəcəli gecikmələrin 45-55%-ni parçanın alınması və rənglənməsi ilə əlaqələndirir. Rəngin gec təsdiqlənməsi hər sonrakı mərhələdən keçir.

S: Fərdi rəng nə qədər əlavə edir?

Cavab: Potensial olaraq 30 gün və ya daha çox, çünki xüsusi boyama öz laboratoriyada daldırma təsdiqləmə dövrü və boya partiyasının istehsal müddətini gətirir. Zaman təzyiqi altında ilk sifariş üçün ehtiyat rəngini seçmək cədvəli qorumaq üçün yeganə ən təsirli üsuldur.

S: Geciksəm istehsalı sürətləndirə bilərəmmi?

A: Yalnız məhdudiyyətlər daxilində. Hava daşımaları sonunda iki-dörd həftə ərzində dənizdən bir neçə dəfə baha başa gələ bilər ki, bu da onu plandan çox təcili yardım vasitəsi halına gətirir. Qaynaq, divarların laminasiyası və suyun sınaqdan keçirilməsi vaxt tələb edir və onları tələsik yoxlamaq uğursuzluqla nəticələnir və qənaət etdiklərindən daha çox vaxta başa gəlir. İstehsalı sonradan sıxışdırmaqla deyil, materialları və təsdiqləri erkən kilidləməklə tarixi qoruyun.

S: Nə qədər qabaqda yay silsiləsi sifariş etməliyəm?

Cavab: Anbar qəbulu, daxili çatdırılma, gömrük, okean tranziti, yoxlama, 30-45 günlük istehsal, materialın daxil olması, nümunə götürmə və təsdiqləmə yolu ilə rəfdəki tarixdən geriyə doğru işləyin - sonra cədvəl Bahar Festivalını keçərsə, bayram buferi əlavə edin. Payızda və ya erkən qışda öhdəliyi qoyan yay soyuducularının əksəriyyəti üçün.

S: Təhlükəsizliyim üçün ən böyük fərq nədir?

A: Tam spesifikasiya və ehtiyat rəng sxemi. İstehsal üçün hazır brifinq iki həftəlik kəşf dövrəsini bir-üç günlük kotirovkaya çevirir və fond rəngi boya partiyasını kritik yoldan çıxarır. Bundan sonra: nümunə götürmə zamanı sürətli, konsolidasiya edilmiş rəy və yeni nümunə hazırlamaqdansa, mövcud platformadan başlayaraq.

Cədvəl planlaşdırırsınız?Sealock (YiFuLong Outdoor Gear Co., Ltd.) Çin və Vyetnamda qaynaqlanmış və tikilmiş yumşaq soyuducular istehsal edir, 7-15 gün nümunə götürmə və 30-45 gün istehsal edir. Rəfdə olan tarixinizi göndərin və komanda sizinlə təqvimi geriyə doğru işlədəcək və uyğun gəlmədiyi təqdirdə açıq şəkildə deyin.

E-poçt:info@sealock.com.hk |  Telefon: +86-13632981825  | Yumşaq soyuducu çeşidini nəzərdən keçirin

Burada göstərilən meyarlar və gecikmə statistikası 2026-cı ilin ortalarına olan ictimai əlçatan geyim və yumşaq məmulatların istehsalı mənbələrini əks etdirir və fabrik, məhsul, materiallar və mövsümə görə dəyişir. Xüsusilə yüklərin daşınma müddətləri marşrut şərtləri ilə dəyişir. Başlanğıc tarixini təyin etməzdən əvvəl təchizatçınızla cari istehsal müddətlərini və potensialını təsdiqləyin.
